crèche Maman poules
Localisation: MONTREUIL - Île de France
Année: 2018
Client: Association Mamans Poules
Phase: Livré en 2019
​
Le programme du projet de rénovation de la crèche Mamans Poules à Montreuil manifestait les besoins suivants :
- Agrandir les espaces de la section des moyens avec une extension dans la cour intérieure
- Retrouver le correct niveau de performances énergétiques
- Transformer l’ancien dépôt en lieux de vie du personnel
- Ne pas interrompre les activités de la crèche pendant l’année scolaire
- Pouvoir profiter au maximum des vacances pour faire intervenir les lots de maçonnerie et menuiserie extérieure
- Réaliser les travaux en 6 mois.
​
L’opération a pu se réaliser grâce à un phasage dit en « tiroirs » avec le déplacement provisoire des activités et des occupants d’une salle à l’autre afin de permettre l'installation des clôtures de chantier afin de faire intervenir les ouvriers dans des horaires adaptés.Le changement de la VMC, de l’intégralité du gainage des fluides et du câblage électrique ont pu être réalisés pendant les vacances de Noël 2019.

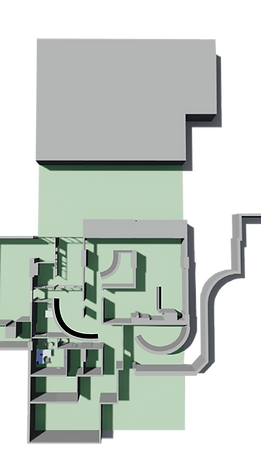

PHASE 1 : Durée des travaux 5 semaines
​
Travaux dans :
- Section des petits
- Locaux agents
- Local poussettes.
​
Les enfants sont accueillis dans la section des grands et des moyens (entre 15 et 20 enfants selon accord de la PMI).
Une partie du hall et l’office sont accessibles
L’entrée se fait par la porte habituelle.
​
La cloison du hall est déposée en début de chantier pour permettre l’accessibilité aux toilettes depuis le hall ainsi que la fermeture du chantier par des clôtures.
​
Une clôture solide de chantier est prévue au droit des poteaux du hall pour exclure complètement le zone des travaux de l’activité de la crèche.
Des clôtures sont également prévues dans la cour extérieure.
La salle du personnel est transférée dans une salle à proximité (école, centre de quartier, salle d'aide aux devoirs…)
​
Contraintes:
- Démontage des structures de mobilité
- Condamnation du système de ventilation
- Eau courante le matin, coupure dans l’après midi
- Branchement indépendant réseau électrique
PHASE 2 : Durée : 2 semaines - vacances scolaires Toussaint- Fermeture totale
​
Travaux dans :
- Hall
- Nouvelle porte d’accès
- Toilettes
- Section des grands
- Local poubelle
- Sections des moyens + travaux d extension
​
A l’issue de cette phase :
Livraison de la section des moyens et des petits
​
PHASE 3 : Durée des travaux : fin Toussaint - fin décembre
Travaux dans :
- Section des grands
- Salle de change des grands
- Locaux du personnel
​
Office en fonction
Buanderie en fonction
​
L’entrée se fait par la porte habituelle.
Les enfants sont accueillis dans la section des petits et des moyens.
La salle du personnel sera installée dans une des salles terminées (bureau d’accueil, bureau de direction)
​
Contraintes :
- Condamnation du système de ventilation
- Eau courante le matin, coupure dans l’après midi
- Branchement indépendant réseau électrique
​
A l’issue de cette phase:
Levée des réserves et livraison totale.
